石灰石涂料用时外墙干挂石材的维修是最好的选择

外墙仿石灰石涂料

有的建筑出现外墙石材脱落,渗漏水等情况后,希望换掉笨重的石材,而代替石材最好的材料当属外墙仿石灰石涂料,根据基层不同可以做出各种造型花纹,仿石灰石涂料装饰效果逼真,易施工,石灰石涂料可以仿出各种不同的石材效果,非常成功的仿出花岗岩、花岗石、玄武石、石灰岩、白云岩、砂岩、大理石等,仿涂的品种有芝麻白,黄金麻,卡拉麦里金,黄锈石,樱花红等,还可以做出荔枝面、火烧面、光面等,干挂石材修补时,选用的新石材或以前库存的石材,都会出现严重的色差问题,像补丁一样碍眼,只能尽量挑顺色石材进行修补,不免还会影响整体美观,如果采用 仿石灰石涂料施工,色差的问题就迎刃而解。

维修石材一般是在石材出现松动或脱落,或者外墙石材出现渗漏水等情况,需要维修或者更换,

所谓的干挂石材是说的一种石材施工方法,又被称为空挂法,是一种新型的施工工艺,利用耐腐蚀的螺栓和耐腐蚀的柔性连接件,石材与结构之间留出 40~50mm 的空腔,将石材直接挂在建筑结构的外表面,起到装饰作用,也称为石材幕墙。


仿石灰石涂料施工工艺:

1、施工准备:施工人员进场后应搭设好仓库,仓库地面上应铺设方木及平板,防止材料受潮失效。根据总包进度计划编制施工人员和施工材料进场计划表,确定施工工具、机械设备的进场数量及时间。


2、施工顺序:基面检查 清理基层基面处理批腻子(两遍)    成品保护  涂刷抗碱专用底漆(一遍) 分格弹线 喷涂外墙仿石灰石涂料(二遍)喷涂罩面漆 清理现场。


3、施工人员进场后应进行基面检查,基层的垂直度、平整度、接缝部位是否顺直、分格条是否均匀一致平直,其误差是否在验收规范要求的范围内。基层表面不能有疏松、粉化、麻面、裂缝、空鼓等现象,露出基面的金属件、螺丝等都必须进行防锈处理。基层表面应充分干燥,通常新抹的基层表面在通风良好的情况下,砂浆抹灰面夏季应干燥10天,冬季20天以上,混凝土面夏季3周,冬季4周以上。对不合格的基面应拒绝在验收单上签字,应在整改后经检查验收合格后方可进行下道工序施工。


4、基面验收合格后,应安排施工人员使用钢丝刷、砂纸除去基层表面的浮灰、油污等附着物,所有大角应弹线检查。对偏差较大的部位应用专用抹面砂浆进行修补。将凸起部位应敲掉或打磨平整,空鼓部位应敲掉后重新修补平整,待干燥后方可进行下道工序施工。局部泛碱的部位应用弱酸溶液进行清洗,最后用清水冲洗干净。

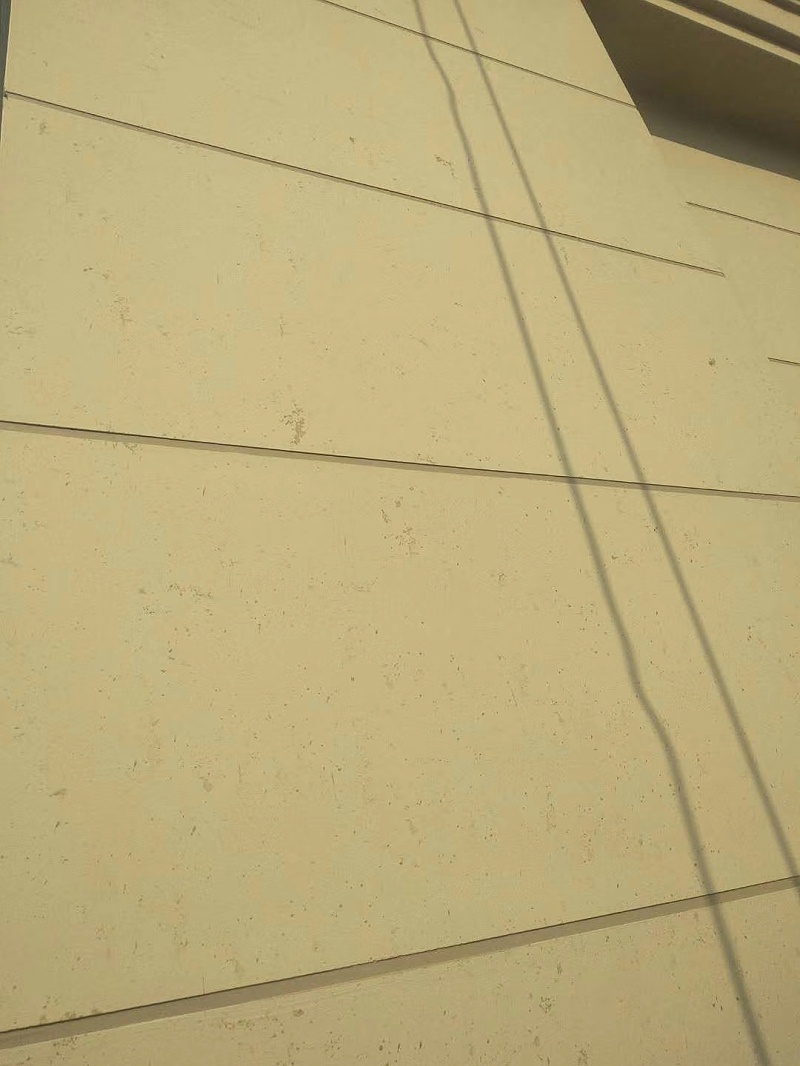

外墙基层清理施工


5、腻子批嵌:基面处理完毕后,即可进行腻子批嵌,本项目采用外墙专用腻子,将外墙专用腻子与水按1:0.4重量比进行配制。先在搅拌桶内加入约9.5kg清水,然后将一包外墙腻子(25kg)倒入其中,用电动搅拌机搅拌均匀后,静置5分钟,再次搅拌均匀即可使用,腻子搅拌均匀后用抹刀直接将腻子批刮在基面上,当气温较高时或基层面比较干燥时,在批腻子前可对基层适当洒水,以减缓腻子中的水分蒸发,搅拌好的腻子应在2小时内用完,夏季或气温较高时应适当缩短使用时间,大风天气,环境和基层表面温度低于10℃或高于40℃时不宜施工,施工完成后的墙面在6小时内应避免淋雨。腻子在施工完12小时即可进行打磨,打磨后的腻子面可能比较疏松,此属正常现象,可适当喷水进行养护,腻子的强度会随时逐渐提高。每遍腻子的厚度应控制在1㎜左右,二遍完成后的总厚度应控制在2㎜内。腻子层厚度过厚会对整个饰面层造成负面影响。

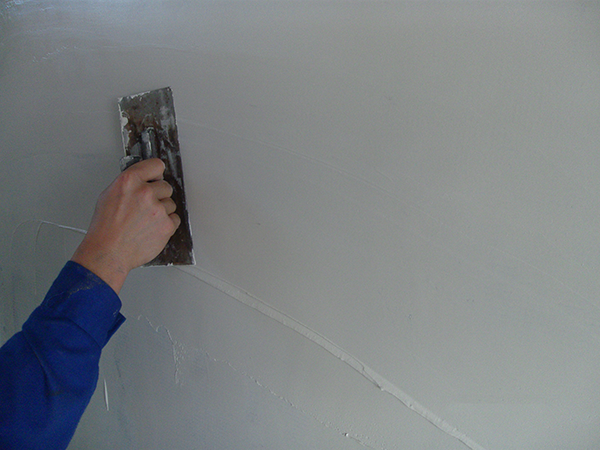

外墙涂料基层批刮柔性耐水腻子


6、成品保护:腻子批嵌完毕及打磨平整后,应对门窗四周、阳台栏杆进行贴美纹纸或用塑料薄膜进行遮盖,保护处理,防止在涂刷底漆或喷涂真石漆时对已完工的产品的污染。

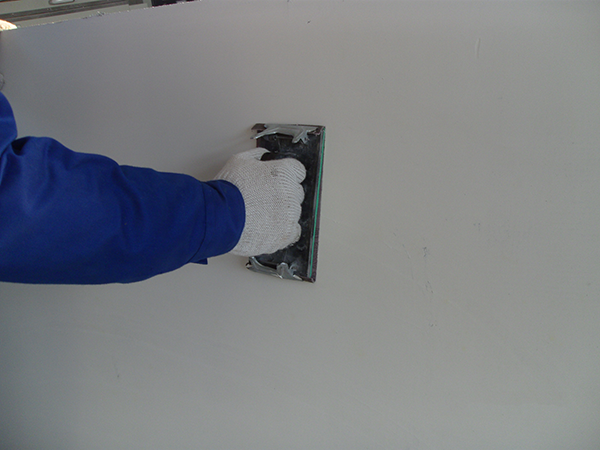

外墙涂料施工基层打砂纸


7、涂刷抗碱专用底漆:腻子施工完48小时后方可涂刷底漆,基面表面的PH值应小于10,含水率应小于10%。抗碱底漆应用清水稀释。加水量为10—20%,并充分搅拌均匀,然后用滚筒将底漆均匀地涂滚在腻子面层上。抗碱专用底漆应涂刷均匀,不要漏刷,也不要涂厚。底漆应先用与仿石灰石涂料相近的色彩,防止以后石灰石涂料喷涂后表面发花。

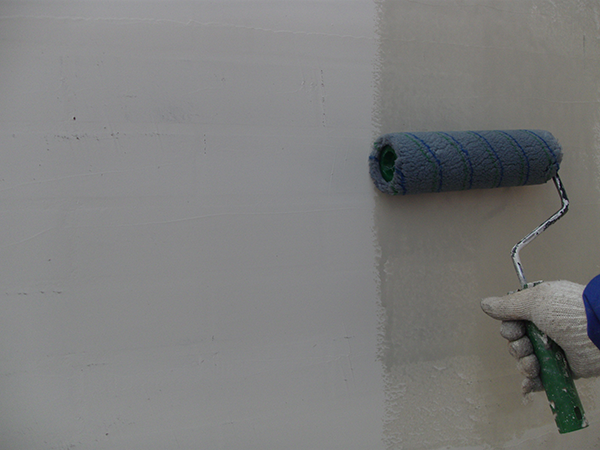

涂刷抗碱封闭底漆6


8、弹线分格:抗碱专用底漆涂刷24小时后,即可根据施工图纸进行分格线的弹线工作,所有分格线都应平直。

外墙仿石灰石涂料弹线分格施工


9、喷涂外墙仿石灰石涂料:仿石灰石涂料大面积施工前应先施工一面样板墙,待样板墙经业主、监理验收合格后方可进行大面积施工。

仿石灰石涂料施工时应准备四支喷枪及喷嘴。喷涂前应开动空压机,喷涂时的压力应控制在0.4—0.6Mpa。施工前禁止搅拌仿石灰石涂料,开盖即可使用,将多色的石灰石涂料装入四支喷枪料罐中,开启喷枪,将喷嘴对准墙面进行喷涂,自上而下均匀喷涂1至2遍,喷涂应均匀一致。待咖啡色石灰石涂料喷涂完毕后,开启装有灰色石灰石涂料的喷枪,也是自上而下均匀喷涂1至2遍。待灰色仿石灰石涂料喷涂完毕后,再喷涂一遍咖啡色仿石灰石涂料。喷枪与墙面的距离为30—40㎝,喷涂过程中喷枪与墙面保持垂直。

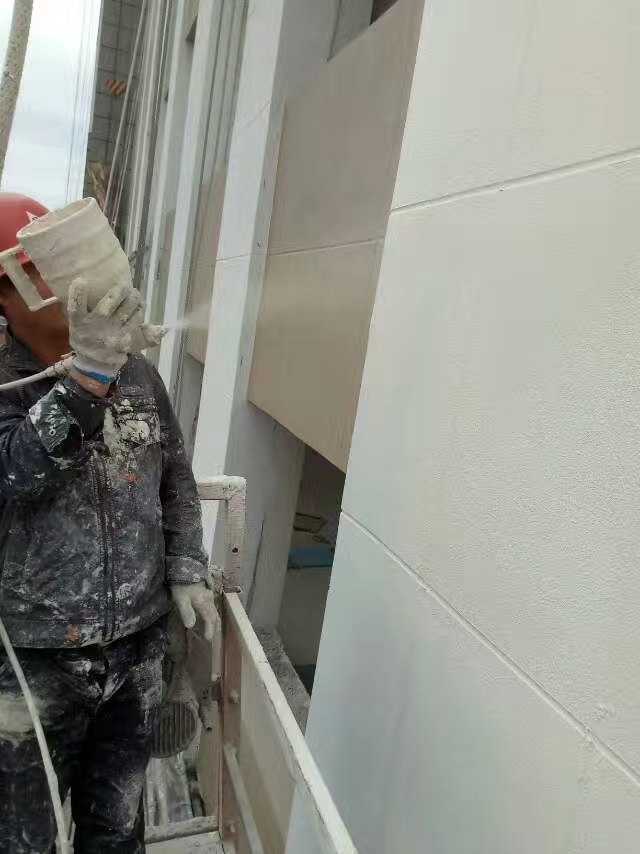

仿石灰石涂料喷涂施工中


10、喷涂透明罩面涂料:仿石灰石涂料完全干燥后,喷涂罩面涂料。先将罩面涂料按产品说明书要求的比例加水稀释并搅拌均匀,然后用喷枪均匀地喷涂一遍。喷涂用重力式喷枪,压力为4—6kg/c㎡,喷枪离墙面30—40㎝。

仿石灰石涂料罩光漆施工

11、完工清理:每次施工完毕后,滚筒、毛刷、喷枪、喷嘴应清洗干净,并干挂在指定位置。

机械设备要定期检查和维修保养,对不合格的机械设备应及时更换。

施工结束后,保持施工场地洁净卫生,被污染的施工部位及设备应清理干净。

墙面用于保护的塑料薄膜或美纹试纸应清理干净,装入垃圾袋中,不得乱扔。


仿石灰石涂料基面验收标准及检查方法:

1、外保温面层表面应平整、洁净、无污染,接茬平整,无明显抹纹。线角、分格条应顺直、平整、清晰。

2、保温层与墙体以及各构造层之间应粘接牢固,无脱层、空鼓、裂缝等现象,面层无粉化、起皮、爆灰等问题发生。面层应达到规范规定的强度要求。

3、检查分格条(缝)的宽度、深度是否均匀一致,条(缝)是否平整光滑,棱角是否整齐,要求横平竖直,线条通顺。滴水线(槽)流水坡向是否正确。

4、检查门窗洞口、边、角、垛等部位有无保护性措施,有无损坏,门窗边是否打胶。

5、检查保温层的网格布有无露底现象,抗裂胶浆的厚度是否符合规范要求。


仿石灰石涂料质量保证措施:

1、施工人员进场后应学习图纸及规范要求,做好技术交底记录,新技术、新工艺、新材料施工前,应先对施工人员进行培训,培训合格后方可进行施工。

2、编制专业施工方案,每道工序都应有书面的技术交底,现场采用口头交底及现场示范操作交底,指明各道工序施工的控制要点。

3、应选择优秀的劳务队伍进场施工,对达不到规范要求的施工队伍应及时清退出场。

4、在施工中应严把六关:即图纸会审关、技术交底关、严格图纸和标准施工操作关、材料检验关、标准验收关和施工管理人员素质关。

5、技术资料专人负责,严格按公司质量手册的“文件控制程序”和《质量记录控制程序》进行记录。

6、材料质量控制:现场材料设专人管理,所有材料必须有出厂合格证及检测报告,不合格的材料应拒收并及时退场,所有材料接收和使用过程均应做好记录。

7、施工过程中,施工班组应坚持“三检制,即”自检、专检、和交接检“,加强施工质量控制,保证各道工序施工验收合格。每道工序施工完成后,各班组长应进行自检,自检合格后上报项目部,报专职质检员检查。经质检员检查合格后方可报监理部及业主进行工序验收。验收合格后方可进行下道工序施工,并将每道工序的检查记录留底存档。

8、建立巡查制度,质检员全天侯巡视现场,发现问题马上协助施工工人及时解决,并做好记录。

9、操作环境要求整洁,不允许尘土飞场,施工以晴天为好,雨、雪天及四级以上大风严禁施工。防止涂料干燥过快而开裂。环境温度宜大于10℃,但也不高于40℃,环境湿度小于85%,施工面完成6小时内不能受雨淋。

10、根据“谁施工谁负责”的原则要求,对施工班组进行全面质量管理,并根据质量奖罚制度进行处理,施工班组在施工过程中如违反操作规程,发生质量问题,项目部应对施工班组进行处罚。处罚形式为整改、罚款直至终止协议。项目部做到平时抽查,每三天一次大检查,根据检查结果来实施对施工班组的奖罚。

11、同一墙面的涂料应用同一批次的涂料施工,当同一批次的涂料不够时,应预先混匀,搅拌均匀,以保证同一墙面不产生色差。

12、加强成品保护,严禁乱写乱画和污染。作业时如有小面积污染,应立即清洗干净,恢复原状。使用不同颜色涂料时,应用美纹纸进行分格,防止交叉污染,做好门窗部位、阳台栏杆、扶手等部位的成品保护。

13、对于梁、柱、板、侧板、线条的顶、侧,批腻子时应做到横平竖直,应满足涂料施工验收规范的要求。


博赢建筑外墙干挂石材施工

外墙干挂石材施工工艺方法施工步骤:

1、工艺流程基层处理与安装钢骨架→装饰面位置放线,石材钻孔或开槽→安装挂件膨胀螺栓→安装挂件→锚固件及石材连接孔、槽涂胶→安装饰面石材→复核并调校饰面石材位置→用橡胶条或泡沫条填塞拼接缝并打封缝硅胶→饰面清理。

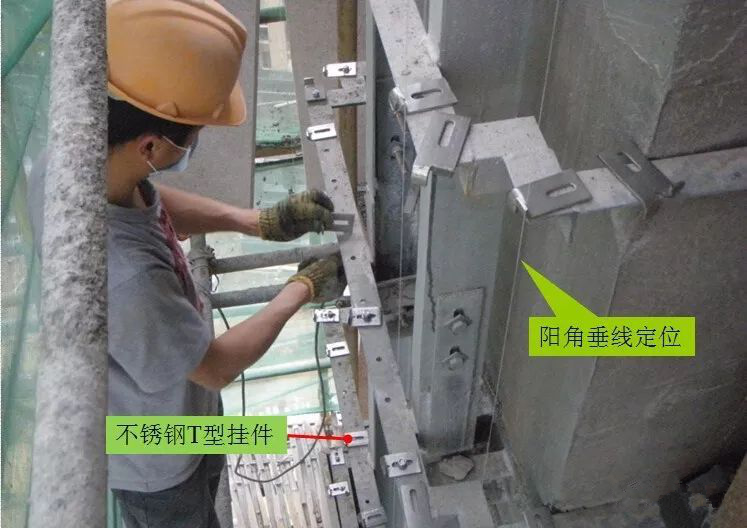

2、先在墙上布置钢骨架,水平方向的角钢必须焊在竖向角钢上,主龙骨和次龙骨安装完毕,验收合格后进行保温层安装,放线-按设计要求在墙面上弹出控制网,由中心向两边弹放,应弹出每块板的位置线和每个挂件的具体位置。

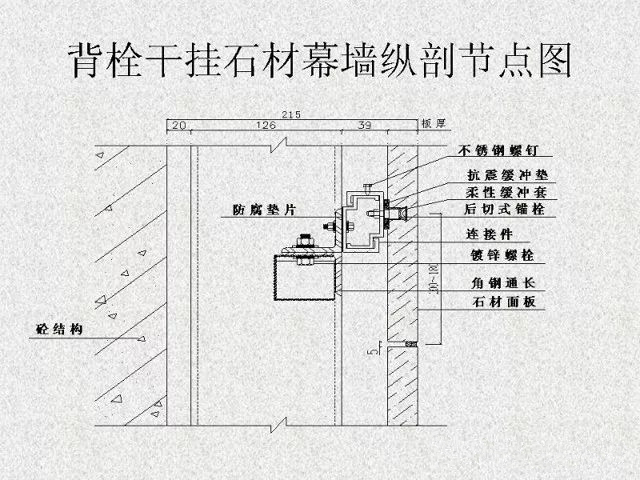

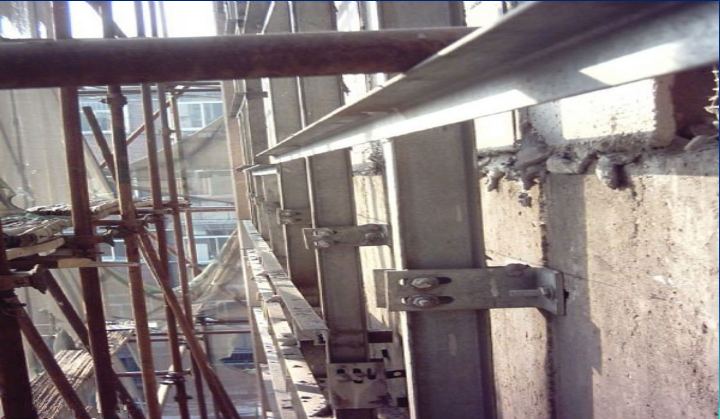

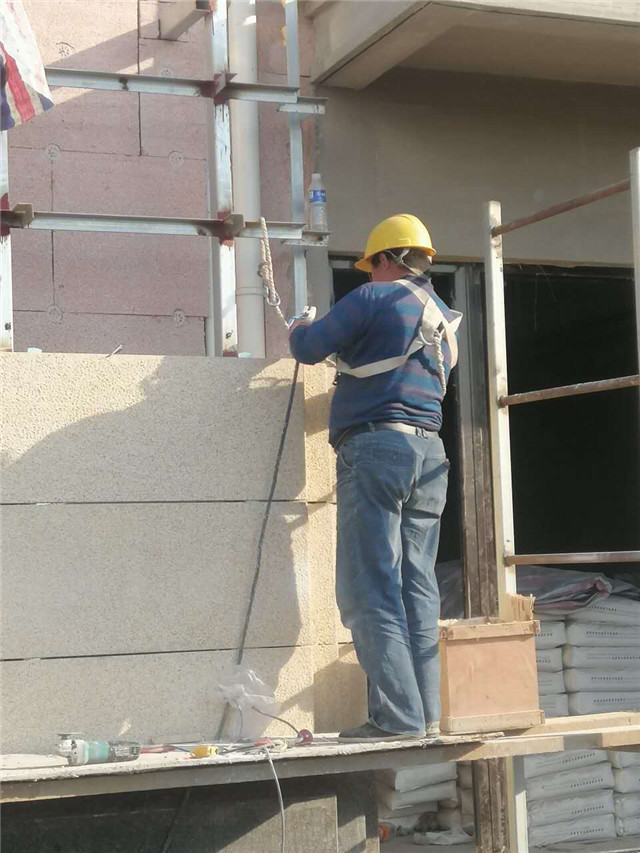

干挂石材主次龙骨安装施工


3、石材钻孔或切槽:采用销钉式挂件和挂钩式挂件时,可用冲击钻在石材上钻孔,采用插片式挂件时可用角磨机在石材上切槽,为保证所开孔、槽的准确度和减少石材破损,应使用专门的机架,以固定板材和钻机等。

干挂石材开槽切割


4、膨胀螺栓安装:按照放线的位置在墙面上打出膨胀螺栓的孔位,孔深以略大于膨胀螺栓套管的长度为宜,埋设膨胀螺栓并予以紧固,最后用测力扳手检测连接螺母的旋紧力度。

干挂石材配件安装1

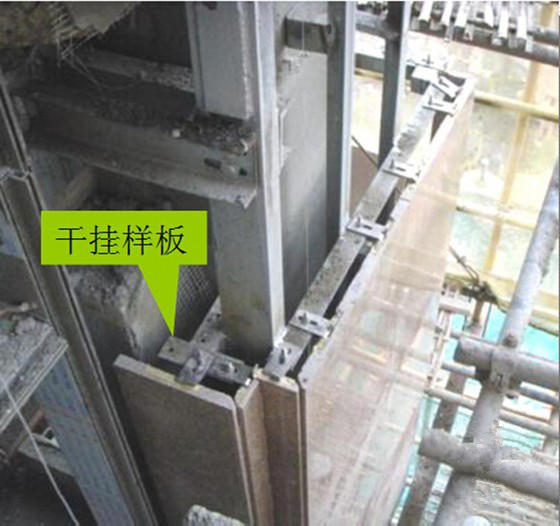

干挂石材配件安装2


5、挂件和石材安装:在安装膨胀螺栓的同时将直角连接板固定,然后安装锚固件连接板,在上层石材底面的切槽和下层石材上端的切槽内涂胶,石材就位,使插片进入上、下层石材的槽内,调整位置后拧紧连接板螺栓。

干挂石材安装施工1

干挂石材安装施工2


6、拼接缝的填塞与封闭:石材安装完毕后,经检查无误,清扫拼接缝后即可嵌入橡胶条或泡沫条。然后打勾缝胶封闭。注胶要均匀,胶缝应平整饱满,亦可稍凹于板面。为保证拼缝两侧石材不被污染,应在拼缝两侧的石板上贴胶带纸保护,打完胶后再撕掉。

干挂石材拼缝填塞处理

7、擦缝及饰面清理:石材安装完毕后,清除所有的石膏和余浆痕迹,用麻布擦洗干净。并按石材的出厂颜色调成色浆嵌缝,边嵌边擦干净,以更缝隙密实均匀、干净颜色一致。

以上为干挂石材详细施工步骤流程,如果出现石材脱落松动,或更换可参照以上施工步骤来施工。
