一、 保温装饰一体化板施工工艺流程
保温装饰一体化板 施工准备→基层处理验收交接→基层墙面测量放线,弹放基准控制线、分格线→精确切割板材和准备配套件→确定首层板托架位置→配专用粘结砂浆→粘贴保温装饰一体板→安装专用锚固件→细部构造处理→填嵌缝泡沫材料,打耐候硅酮密封胶→清理、清洁、揭膜→整体验收
二、保温装饰一体化板基层复查交接
1 新建项目采用保温装饰一体化板系统的施工应具备下列条件:
1.1墙体的水泥砂浆找平层平整度应达到GB50210-2001《建筑装饰装修工程质量验收规范》中级抹灰(普通抹灰)的验收标准。
1.2门窗洞口处应经过验收,洞口尺寸位置达到设计和质量要求。门窗框或附框应安装完毕,门窗边框与墙体连接应预留出保温装饰板的安装厚度,缝隙应填充严密。
1.3外墙面上的雨水管卡、预留铁件、设备穿墙管道等安装,事先与保温装饰板安装协调配合。
1.4基层墙面应坚实平整,水泥砂浆找平层与基层墙体粘结牢固,且施工前应经过清理。
1.5在基层墙体做拉拔实验,基层墙体拉拔强度不应低于0.3MPa,保温装饰板现场拉拔试验不低于保温装饰板本身强度,且保温层破坏,如果基层墙体破坏,则基层墙体需要处理符合要求后,再进行粘锚施工。
1.6如基层(混凝土墙及填充墙等)平整度不达标,必须经过公司技术部门认证,出整改方案,基层平整度达标后才可施工。

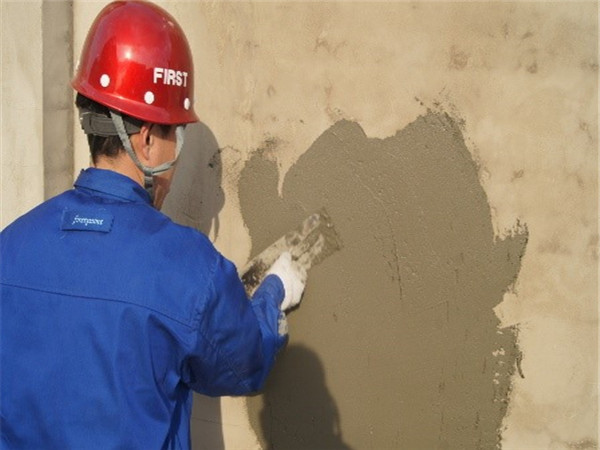

检查基层抹灰平整度
进行找补处理
2 改造项目采用保温装饰一体化板系统的施工应具备下列条件:
2.1 保温装饰板系统在施工前需对外墙原有饰面进行检查并进行基层处理。
2.2 基层应坚实、平整,表面应清洁,无油污、浮尘等妨碍粘结的附着物。
2.3瓷砖面、马赛克等面层应先进行拉拔检测合格后打毛处理,清理干净后,再涂刷专用瓷砖翻新腻子不少于二遍,压实拉毛并不得漏涂。专用瓷砖翻新腻子按重量比配置,搅拌均匀成糊状,如以下图示步骤进行处理。

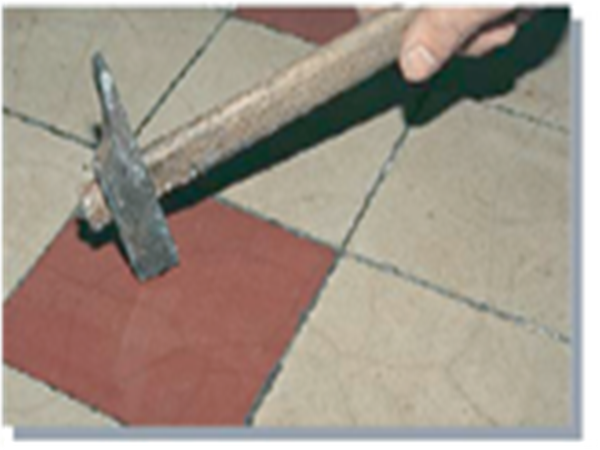

检查面砖空鼓、并凿除空鼓部分
凿除部分用水泥砂浆填补、找平

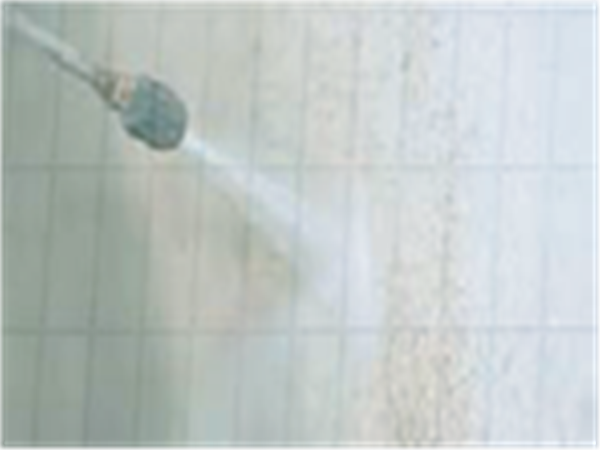

对牢固的旧面砖用草酸清洗

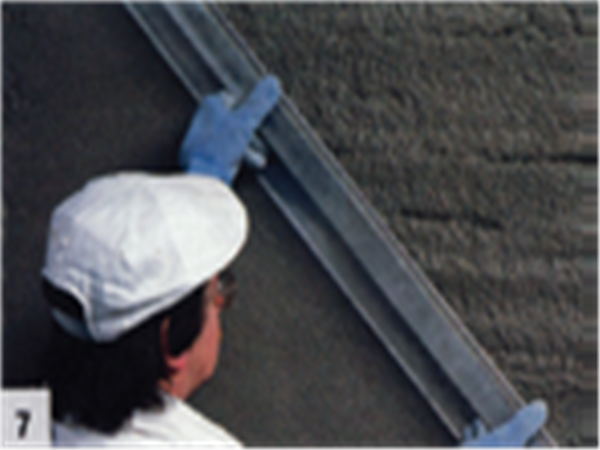

在牢固的旧面砖上批刮专用界面砂浆
2.4涂料基层面、原有保温材料粘贴部位必须全部铲除,并暴露出水泥基层,清理干净后,再开始下道工序。
2.5建筑的基层及其处理还应符合当地主管部门颁布的节能规程中对墙体的相关要求。
详细施工方案请下载 → 外墙保温装饰一体化板施工技术方案.pdf
