资讯全方位,动态早知晓

外墙装饰装修中对保温材料设计厚度要求及保温施工方案

返回列表 来源: 博赢建筑 发布日期: 2020.04.09


外墙装饰装修中对保温材料设计厚度要求及保温施工方案

外墙保温施工


在外墙装饰装修中,对保温材料的粘贴选用有所不同,不同项目有不同要求,不同地区有不同要求。

传热系数到底是怎么计算的?保温材料的设计厚度与它是什么关系?

为什么同样65%节能标准要求,北方和南方的保温材料设计厚度有很大区别?

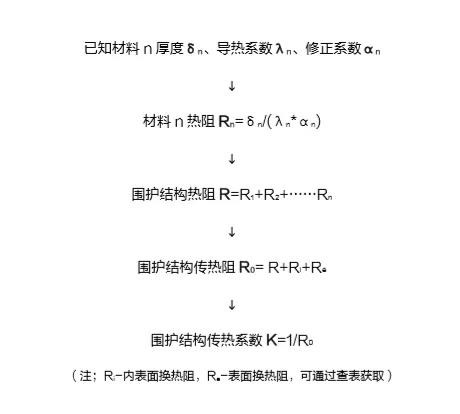

围护结构传热系数计算,假设某围护结构从内到外依次由材料1、材料2……材料n组成,若已知各材料设计厚度δ和导热系数λ(以及修正系数α)时,则该围护结构的传热系数K值可按以下步骤计算得出:

外墙保温设计要求


上述计算过程为理想状态下匀质材料组成的围护结构的传热系数K值计算,实际上的建筑热工计算远比此模型要复杂的多,通常还要考虑非匀质复合围护结构各面积占比、修正、热桥线传热系数影响等因素。

通过以上理想模型,我们也可注意到,若想降低最终围护结构的传热系数K值使其达标,在选材设计方面,一是可以选用导热系数较小的材料,二是可以增大材料的设计厚度。


保温材料厚度计算

围护结构通常是由多层材料结构组成的,而非保温层材料的导热系数一般较大,厚度也相对固定,可调节范围不大。因此节能设计的主要控制目标基本都在保温层材料上,一般可通过节能设计软件模拟计算,然后通过调节保温材料的设计种类和厚度,来满足最终结果要求。

另外,当已知某项目节能方案保温材料的设计厚度时,也可以通过简单的比例换算关系得到拟替换的保温材料应采用的设计厚度(原理为等效热阻替换)。

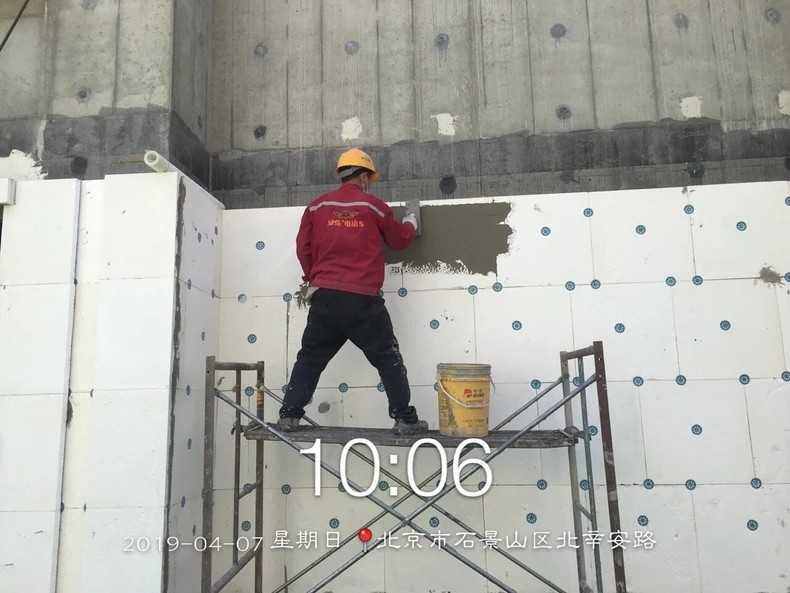

外墙保温施工

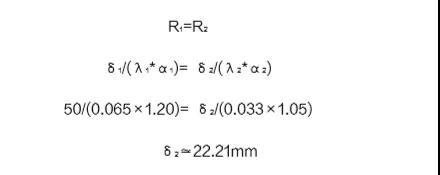

譬如原设计采用发泡水泥板,设计厚度δ1=50mm,材料导热系数λ1=0.065,修正系数α1=1.20。如想替换成石墨聚苯板,材料导热系数λ2=0.033,修正系数α2=1.05,则替换后的石墨聚苯板设计厚度δ2应为:

外墙保温热阻计算



根据保温材料的产品尺寸规格特点,以及为保障围护传热系数符合标准要求,可取石墨聚苯板设计厚度为25mm。

厚度为什么会有区域差异


同样是50%或65%节能设计标准要求,北方可能要用100mm左右的模塑聚苯板,而南方只要用30-50mm的模塑聚苯板就够了,为什么不同区域的保温层设计厚度差异这么大呢?

岩棉板外墙保温


结合已学的知识点,我们不难发现,主要原因在于不同地区气候条件不同,对于地方节能设计标准中传热系数的要求不一样。

同样的低层建筑,河北可能要求设计传热系数K值小于0.4左右,而江苏可能要求小于1.0。既然目标K值都有这么大悬殊,那保温层设计厚度有差异,也就不难理解了。所以总的来讲,保温材料的设计厚度还是要因地制宜,以符合规范要求为主


外墙保温施工方案


外墙保温施工方案


一、外墙保温概述

1工程概况简介

2外墙保温简介

本工程外墙外保温设计采用90厚EPX聚苯乙烯泡沫板(耐火等级B1级),我施工单位认为其具有优越的保温隔热性能,良好的抗水性能及抗压、抗冲击性能,能有效解决墙体的龟裂和渗漏水问题。该系统冬季能避免产生热桥,大大减少室内热能通过外墙损失;夏季能大大减少由阳光辐射外墙而传导至室内的热能,进而使暖气、空调的能耗下降。墙体重量轻、节能效果明显,可减少能源消耗、保护主体结构,还能延长建筑物的寿命。给建筑物披上了一件温暖、可靠、耐久的外衣。

3工法特点

外保温施工的基本材料为:聚苯板、耐碱玻纤网布、粘结剂、机械固定件和抹面砂浆(聚合物砂浆);抹面砂浆在现场拌制,它和易性好、操作性好、粘结力强,与玻纤网布兼容性好,能和耐碱型玻璃纤维网格布形成一层能适应墙体的变形、避免产生裂缝的防护层;其中网格布经纬方向的抗拉强度一致,所受变形应力均匀向四周分散,增强了保温系统的抗裂性能。而且采用聚苯乙烯泡沫板外墙外保温系统施工不影响室内施工;可以使室内外装修同时施工,能够缩短施工工期。

4适用范围

新建的住宅单体外墙外保温系统,均使用聚苯板外墙保温做法。其中窗边及突出构筑物,采用挤塑板保温,做法同膨胀聚苯乙烯泡沫板外墙保温。

5工艺原理

聚苯板外墙保温,是通过粘接剂及锚固件将保温板与墙体连接,通过抹面砂浆及耐碱玻纤网布分散、消解、传递变形应力,从而很好的防止裂缝、空鼓、起泡、剥离等质量问题,使得保温系统具有良好的保温隔热效果。

二、外墙保温施工部署

1、施工部署原则

必须进行周密的施工部署,合理安排施工工序,作好各个工序之间的交接和交叉工作,保证各道工序的质量,采用切实可行的施工方案,做到方案先行,样板引路,加强各个专业的施工协调与管理,加大劳动力、垂直运输设备和材料的投入,为保质按期完成施工本项目,我公司在充分考虑工程量、劳动力、材料、工期、成本及施工工作面后,按照贯彻空间占满、时间连续、均衡协调、有节奏、力所能及、留有余地的原则,采取平面分段、立面分层组织流水施工,保证总控计划实现。

为保证施工现场的文明施工,对现场的施工垃圾,严格按GB/T24000环境体系要求来运作,现场设专门的垃圾存放场,进行封闭处理,并组织足够的垃圾运输车辆。

(1)各工种施工必须严格按照规定程序进行,禁止工序倒置。

(2)应先进行湿作业,后进行干作业,先进行粗装作业,后进行精装作业。

(3)水电安装要与土建施工密切配合,水电安装为土建创造条件,土建为水电安装创造便利。

(4)对于复杂节点、复杂工序必须按设计和相关规范要求施工,杜绝盲目和随意性,保证该部分的施工质量。

(5)加强成品保护:装修工程的每道工序完成后都应做好成品保护,防止下道工序对上道工序的破坏。每道工序的施工人员都应做到保护上道工序,做好本道工序,服务下道工序。

2、技术准备

1)参加施工的有关人员要认真熟悉图纸、熟悉施工作法,掌握施工工序。技术问题、图纸问题要在施工前得到解决与落实,及时办理设计变更和洽商。

2)及时编制施工技术交底措施并办理好审批手续。

3)配备专人负责技术资料的收集和整理工作。

4)组织培训施工人员熟练掌握外墙外保温粉刷层施工工艺。

5)写好各工序书面技术交底,并在开工前组织工人进行交底。

6)做好加工机械的准备工作。

3、施工顺序

单体楼采用立体交叉流水作业,粘板顺序分段自下而上进行,分步实施。

4、施工准备

1)需作聚苯板EPS外保温的墙面进行墙体抹灰,基层找平,其墙面平整度≤4mm/2m,墙角垂直度≤2mm/2m。基层表面应平整、毛糙、坚固、无污染、无油漆、无涂料或其它有害的材料,要粘贴聚苯板EPS外墙水落管、照明电管及其它预埋件、进口管线或外门窗口、其它预留洞口,按设计图纸和施工验收规范要求提前施工。

2)提供材料堆放场地,粘结胶浆和抗裂砂浆应防水防潮,聚苯板应注意边角不能破坏,不能变形;

3)提供施工用水、用电

4)提供施工工人宿舍;提供办公地点;

5)其它安全生产设施和工人基本生活设施。

5、工具准备

外墙保温施工主要施工工具有:抹子、槽抹子、搓抹子、专用锯、钢刷、手持电动搅拌器、多用刀、拉线、合尺、弹线墨半、靠尺、冲击钻等。

6、材料准备

1)外墙外保温聚合物粘结胶浆、抹面砂浆,按需求计划堆放于现场。

2)阻燃型聚苯板:密度≥18Kg/m³容重的聚苯保温板,其性能符合《隔热用聚苯乙烯泡沫塑料》(GB/T10801—2003)标准中ZR阻燃型第一类的要求。

3)耐碱玻璃纤维涂塑网格布:

  耐碱玻璃纤维涂塑网格布采用高级抗碱性玻璃纤维编织而成,并经特殊工艺做耐碱化处理。

7、人员准备

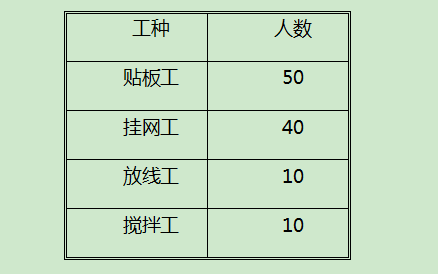

   在施工初期拟进驻施工人员20人,根据施工工期进度计划,结合现场施工实际进度以及施工作业面的变化随时增加施工人员数量。高峰期达到60人左右。施工人员进场计划,详见下表:

外墙保温施工人数安排表


8、施工条件

1)气候条件要满足操作地点环境和基底温度不低于5℃,风力不大于5级,雨天不能施工。

2)夏季施工时应该采取有效措施,防止雨水冲刷墙面。

三、外墙保温施工工艺

1、施工工艺流程

墙面检查或处理→测量、放线→挂基准线→剪裁网格布及聚苯板→配制粘结砂桨→ 翻包网格布→粘贴聚苯板→打锚栓→抹底层胶浆→铺压网格布→抹面层胶浆→伸缩缝→养护

2、施工控制要点

(1)施工前的检查验收

1)基层处理

基层墙面应坚实、平整、表面毛糙、无油、灰尘、污垢、潮气、霜、泥土等污染物或其它有碍粘结的材料,并应剔除表面的凸出物,再用水冲洗墙面,使之清洁平整。表面凹凸太大的部位要先剔平或用1:3水泥砂浆补齐;

窗口周边JS防水已验收合格,墙身各种进户管线、水落管支架、预埋件等按设计和变更已安装完毕;

墙面基层抹灰垂直、平整、阴阳角方正均满足要求并已验收完毕,具备外墙保温施工条件后方能进行保温施工。

2)基层墙体及找平层应干燥,基层表面必须干净坚固、无泥土、油垢、松散漏浆等。

3)门窗洞口尺寸、位置偏差满足设计和质量要求。

(2)弹控制线

根据建筑装饰立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。

(3)挂基准线

在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,在每个楼层适当位置挂水平线,以控制聚苯板的垂直度和平整度。

(4)配制聚合物水泥胶粘剂

①集中搅拌,专人定岗,设置两只干净的聚合物砂浆搅拌塑料容器,为专用搅拌容器。

②先往搅拌容器内注入少量的清水,再陆续加入聚合物干混砂浆,边加边搅拌,直到搅拌均匀且稠度适中为止。保证预涂粘结剂应有一定粘度,以维持刚粘上的复合板不滑落,加水时严格控制水量,避免加水过多,水灰比为1∶3左右。

③将配好的粘结剂静置5分钟,再搅拌一次,只要预涂粘结砂浆还没有初凝(5分钟内),可以加少量水或干混砂浆进行调和。调好的粘结剂最好在1小           时内使用完,最长不超过3小时。粘结剂内不能加入任何其他添加物。

(5)为增加挤塑板与基层及面层的粘结力,应在挤塑板两面各刷界面剂一道。

四、外墙保温操作方法

1、安装保温板

1)标准板规格尺寸为1200*600,对角线误差小于2,保温板用电热丝切割器或工具刀切割,尺寸允许偏差为±1.5。

2)网格布翻包:门窗洞口口条板、成品线条预留网、变形缝两侧等处的保温板上预粘网格布,总宽度约200,翻包部分宽度为60,具体做法如下:网格布裁剪宽度为180(加板厚)。首先将口条板满打专用粘结剂,然后压入60宽的网格布,余下的甩出备用。

3)将配置好的专用粘结剂涂抹在挤塑板的背后,粘结剂压实厚度约为3,为保证粘结牢固,粘结方法采用条粘法。

4)满粘法:口条板和压顶板用企口镘刀将专用粘结剂水平方向均匀的抹在挤塑板上,然后压实在窗口、窗台及构件压顶部位。

5)框点法:用抹子在每块聚苯板周边抹宽80,厚度为10的专用粘结剂,下方留100宽排气孔。再在聚苯板余下区域内抹直径为80,厚度为10的灰饼;粘接面积不低于整板面积40%(详图一)。


6)将抹好粘结剂的保温板迅速粘贴在墙面上,以防止表面结皮而失去粘结作用。不得在聚苯板侧面涂抹专用粘结剂。

7)聚苯板粘上墙后,应用2米靠尺压平操作,保证其平整度及粘贴牢固,板与板之间要挤紧,不得有缝,因切割不直形成的缝隙,用聚苯板条塞入并磨平。每粘完一块板,应将挤出的专用粘结剂清除。

8)聚苯板粘贴应分段自下而上沿水平方向横向铺贴,每排板应错缝1/2~1/3板长,局部最小错缝不得小于100。

2、安装固定件

1)固定件在聚苯板粘贴72小时后开始安装。按设计要求的位置用冲击钻钻孔,孔径10,钻入基层墙体深度约为40-50,固定件锚入基层墙体的深度约为≥50,以确保牢固可靠。冲击钻钻孔位置要避开粘接点位置,以免将粘接点振捣松动。

2)固定件个数按6个/㎡设置,按下图梅花状布置(下图二所示)。

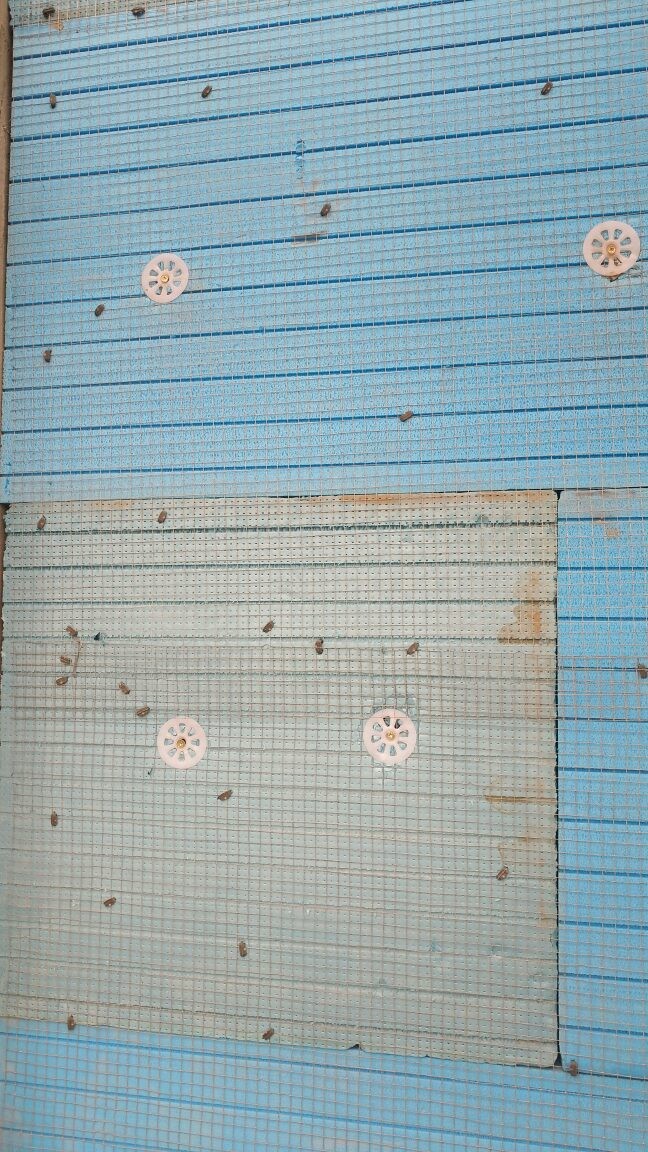

外墙保温锚固件安装


3)自攻螺丝应挤紧并将工程塑料膨胀钉帽与聚苯板表面齐整或略拧入一些,确保膨胀钉尾部回拧,使其与基层墙体充分锚固。

3、打磨

1)聚苯板接缝不平处应用专用打磨工具打磨,动作为轻柔的圆周运动,不要沿着与聚苯板接缝平行的方向打磨。

2)打磨后及时将挤塑板碎屑及浮灰用刷子清理干净。

4、安装装饰线条

1)根据设计要求和线条几何尺寸用墨线弹出成品线条的安装位置,并进行水平和竖直方向校正。

2)根据控制线安装成品线条,成品线条粘结面满打胶浆,确保粘结牢固。

3)成品线条接缝处留有5mm缝隙,采用粘接剂密封;必须满粘;然后采用100宽玻纤网刮抹砂浆向两边顺平;成品线条纵向与正墙90mm板交界处预留50mm宽玻纤网,该网返包在正墙保温板上,然后再粘结正墙玻纤网抹面顺平成活,确保此处开裂及渗水现象产生。具体安装做法详见附图节点做法:

5、抹底层聚合物砂浆

1)聚合物砂浆的配置同专用粘结剂。

2)将配置好的聚合物砂浆均匀的涂抹在聚苯板和挤塑板上,厚度为2 mm

6、压入网格布

1)网格布应按工作面的长宽要求裁剪,并应留出搭接宽度。网格布的裁剪应按网格线进行;网格布搭接缝要尽量避开保温板拼缝。

2)门窗洞口四角聚苯板应错开,不允许有通缝,并在四角沿450角方向各加一层   400×200毫米网格布进行加强(详见图2-1、图2-2所示),然后将大面网格布搭接在门洞口周边的翻包网格布上,在基层墙上所有洞口周边及系统终端处,涂抹上粘结浆,宽度为65mm;将窄幅网格布的一边65mm 宽压入粘结胶浆中,余下部分甩出备用,并保持其清洁;聚苯板经粘贴打磨好后,在其翻包部位的正面和侧面,均涂抹上抹面胶浆,将预先甩出的窄幅标准网沿板厚翻转,并压入抹面胶浆。当需要铺设加强网时,则应先铺设加强网,再将翻包压在加强网之上。


外墙保温窗口做法图

窗口拐角透视放大示意图


外墙保温窗口做法图


         窗口做法图


3)在洞口及网格布翻包部位的挤塑板正面和侧面,均涂抹聚合物砂浆(只允许此处的挤塑板端边抹聚合物砂浆)。将预先甩出的网格布沿板厚翻转,并压入聚合物砂浆中。

4)将整幅网格布沿水平方向绷直绷平,注意将网格布内曲的一面朝里,用抹子由中间向上下、左右两边将网格布推抹压平,使其紧贴于保温板表面。网格布水平方向搭接宽度不小于100,垂直方向搭接长度不小于80,搭接处用聚合物砂浆补充底层砂浆的空缺处,不得使网格布皱褶、空鼓、翘边。

5)在凹凸线角处,应将窄幅网格布埋入底层聚合物砂浆内,将整幅网格布在窄幅网格布之上,搭接宽度80。

6)在墙身阴阳角处两侧网格布双向绕角相互搭接,每侧搭接宽度不小于200。


7、抹面层聚合物砂浆

1)抹完底层聚合物砂浆并压入网格布后,待砂浆凝固至表面不粘手时,开始抹面层聚合物砂浆,抹面厚度以盖住网格布为准,使聚合物砂浆总厚度为3mm左右。

2)为提高外墙抗冲击能力,应增加一层网格布,并按照前两项工序进行两边,聚合物砂浆总厚度约为3.5—4.0。


8、变形缝、界格缝处施工

1)墙身变形缝的金属盖缝板应在保温板粘贴前按设计定位并与基层墙体固定牢固。

2)在变形缝金属盖板与保温板相接处及分界缝处填塞聚氨酯发炮胶,待发泡胶表面不粘手时,将凸出部分压平,不允许用工具切割。

3)聚氨酯发炮胶的施工应注意不要污染两边保温板面层。

9、饰面层的施工 :饰面层采用真石漆,施工前应先满刮腻子,并用细砂纸打磨却保表面平整光滑,然后进行喷涂施工。


10、孔洞处理

1)当脚手架拆除后,应及时对孔洞进行修补。对墙体孔洞用相同的基层墙体材料进行填补,并用1:3水泥砂浆抹平,修复孔洞和周边300区域内刷JS涂料(同窗口)。

2)根据孔洞尺寸切割保温板板并打磨其边缘部分,使之能严密封填于孔洞处。

3)将保温板背面满粘专用粘结剂,将挤塑板塞入洞中,注意不要在四周边沿涂专用粘结剂。

4)裁剪面积能覆盖整个修补区域大小的网格布,并与周边网格布搭接80。

5)涂抹底层聚合物砂浆,埋入修补用的网格布,待表面不沾手时,再涂面层聚合物砂浆,厚度应与周边一致。

6)用湿毛刷将新旧表面不平整处整平,并将孔洞边缘刷平。

7)工字钢集中的位置外墙保温施工预留600高带,单个工字钢孔洞周围预留200宽以上。


11、外门窗口JS防水涂料示意图及说明:

1)所有外门窗口涂1.5厚JS防水涂料,窗口四周向外延300宽。

2)窗口侧边墙部位涂刷JS防水涂料与墙同宽。

12、女儿墙收头细部处理

外墙保温施工


五、外墙保温质量保证措施

1、质量验收

验收方式:每两层聚苯板铺设完毕立即进行验收并及时隐蔽,裸露的板面不超过两层。

2、主控项目

1)所有材料品种、质量、性能应符合设计要求和规范规定性能。

检查方法:检查检验报告和进场复检报告。

2)根据《外墙外保温工程技术规程》JGJ144-2004第6.1.7条的要求粘贴 EPS 板时,应将胶粘剂涂在 EPS 板背面,涂胶粘剂面积不得小于 EPS 板面积的 40%。

检查方法:现场测量

3)保温层与墙体以及各构造层之间必须粘结牢固,无脱层、空鼓及裂缝。

3、一般项目

1)表面平整、洁净、接搓平整、线角顺直、清晰,毛面纹路均匀一致。

2)门窗框与墙体间缝隙填塞密实,表面平整。

4、保温板安装允许偏差和检验标准


5、质量评定及检测标准(含地方标准及国际通用标准)

《建筑装饰装修工程质量验收规范》(GB50210—2001)

《EPS板质量标准》GB/T10801.1-2002

《抗裂增强胶使用标准》DBJ01-62-2002

《外墙外保温聚合物砂浆质量检验标准》DBJ01-63-2002ASTME2098-00《外墙外保温及饰面系统PB类用增强玻璃纤维网布在氢氧化钠溶液中浸泡后的拉伸断裂强度测定》PrEN13496《建筑保温产品玻璃纤维网布机械性能测定》


六、外墙保温安全劳动措施

1、坚决树立“安全第一”的思想,贯彻执行有关安全生产的规定及指示。

2、对每个操作人员做到安全教育,进行安全交底,坚决按照安全操作规程施工

3、施工前签署三方安全协议,进行安全技术交底,落实所有安全技术措施和个人防护用品

4、施工人员不准酒后上岗,不准带病作业。

5、高空作业人员必须系好安全带,恐高症、高血压者不得高空作业。

6、非电工不得私自乱接电线及带电机具。使用冲击钻,电钻时必须提前检查是否漏电,接线是否正确

7、加强安全管理,形成人人管安全,做到文明施工机械设备、吊篮必须由专人操作,经检验确认无安全隐患后方可使用。

8、搬动、挪动物料轻拿轻放。对于保温材料,不可磕碰摔打,己做好涂层不能碰撞。


七、外墙保温成品保护及文明施工

(1)翻拆架子或使用吊篮时应防止碰撞已经完成的保温墙体,其他公众作业不得污染或损坏墙面,严禁踩踏窗口。

(2)保温层、抗裂防护层、装饰层在干燥前应防止水冲、撞击、震动。

(3)苯板废料要每天清理,保证施工现场的清洁。


八、外墙保温工程防火安全应急预案

(一)总 则

1、为加强本项目外墙保温工程和其他各工种防火、防触电,防高空坠落的安全技术管理,保障外墙外保温施工现场的防火安全,根据中华人民共和国公安部、关于进一步明确民用建筑外保温材料消防监督管理有关要求的通知,公消[2011]65 号 和相关法律、法规,结合本项目外墙保温工程材料及施工特点,制定本预案。

2、实施建筑保温工程施工后,由于保温材料多为可燃性的有机材料,外墙外保温工程施工现场的火灾时有发生,本预案主要针对保温工程施工过程中的防火安全,预案规定了外墙保温材料燃烧性能的最低要求和必要的施工防火安全措施。


(二)保温材料堆放防火措施

1、保温材料现场存放条件应符合防火安全要求和材料存放要求,远离可燃物及火源,并配有足够的消防灭火设备及消防栓,消防栓管带长度覆盖整个堆放区域。消防给水系统采用变频自动给水系统,保证开阀自动供水。

2、保温材料存放现场严禁吸烟并设有显著标识。

3、保温材料存放现场周围10m以外不得有明火作业,并设有禁火标识。

4、保温材料存放现场及加工制作场地不得堆放易燃、易爆等危险物品。

5、保温材料场所应按每50㎡配备4个4L灭火器。保温材料不应长期在现场存放,发放时应做到先进先出。

6、保温材料100m³为一个区域堆放,每个区域纵横向保持在3米以上安全距离。

7、随时清理遗留在施工现场废弃的保温材料,做到工完场清废料集中起来堆放到制定的地点,定期把废料处理掉避免废料积压过多,废料区设有明显的警示标牌,并配备两组消防器材。


(三)外保温施工现场防火措施

1、保温设有专人进行水平和垂直运输并做好运输人员的安全教育,运输中禁止吸烟。

2、外墙保温施现场为禁火区域,作业人员严禁吸烟,禁止焊割作业和其它动火作业。

3、外墙保温施工楼层配备10个灭火器,指定专人维护、管理、定期更新,保证完整有效。

4、施工现场电缆、电线应与保温材料堆放区保持10米以外安全距离。

5、外保温施工时,作业现场保温材料临时堆放条件也应符合防火要求,当天没有用完的保温材料集中起来放回原材料堆放区域。

6、外保温施工现场每2~3层配备了消防栓,消防管带长度覆盖整个施工段,确保火情发生时,能满足灭火及时性,消防泵送系统采用变频自动给水系统保证开阀给水正常化。

7、现场设有三个消防泵送站,储水量约在200m³以上。

8、保温作业应分区段施工,各区段应保持一定的防火间距,同时做到边固定保温材料边涂抹防护层,尽量缩短保温材料裸露时间。

9、外墙保温每个楼号设有专人监管,1、5、7、8#楼杨昌负责,2、3、4、6#楼叶剑英负责,9、10、11、13#楼辛高彬负责,12#楼梁振华负责。

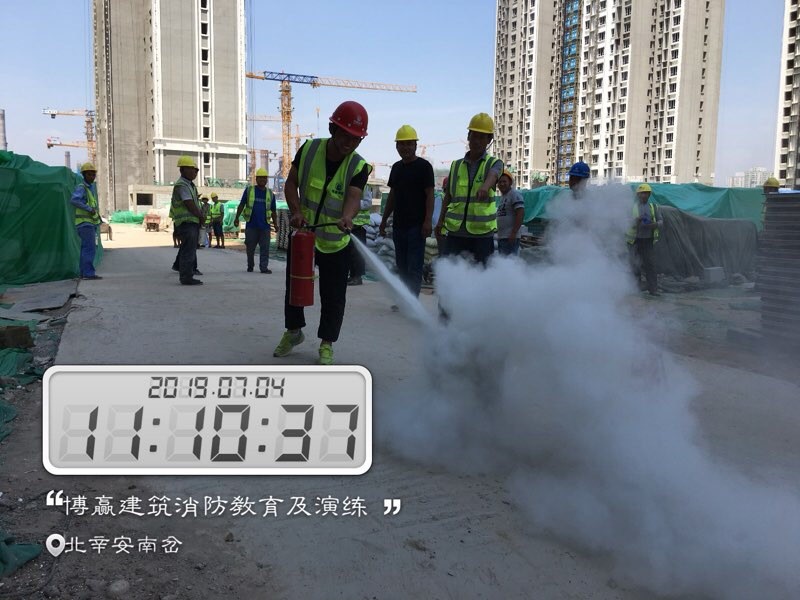

外墙保温施工现场消防演练

(四)应急灭火处置机构及各级人员应急处置职责:


2、应急救援领导小组分组及职责:

2.1.组长:***

1)紧急情况发生后,负责紧急救援现场的总指挥工作,批准本预案的启动与终止;

2)统一部署应急预案的实施工作,并对应急工作中发生的争议采取紧急处理措施。

2.2.事故抢险:***

1)提出抢险救援及避免事故扩大的临时应急方案和措施并组织实施;

2)组织调集相关工程抢险队和应急救援物资、设备,开展抢险救援工作;

3)采取紧急措施,尽一切可能抢救伤员和被困人员,防止事故进一步扩大;

4)寻找受害者并转移至安全地带;

5)利用现场平面图,标明重点部位,向外部救援机构提供准确的抢险救援信息资料。

2.3.伤员抢救:***

1)负责组织有关医疗单位对伤亡人员实施救治和处置;

2)对抢救出的伤员,在外部救援机构未到达前,对伤者进行必要的抢救(如人工呼吸、包扎止血,防止受伤部位受污染等);

3)使重伤者优先得到外部救援机构的救护;

4)协助外部救援机构转送伤者至医疗机构,并指定人员护理伤者

2.4.安全疏散警戒:***

1)负责组织对事故现场及周边地区和道路进行警戒、控制,保护现场,维持现场抢险救护的正常动作,保持抢险救援通道的通畅,引导抢险救援人员及车辆的进入;

2)事故引发火灾,执行防火方案中应急预案程序;

3)组织人员有序疏散,保护受害人的生命和财产;

2.5.后勤保障:***

1)负责组织协调有关部门安排好应急救援人员的后勤人保障工作。

2.6.接警:***

1)负责报警时,引导火警至事故现场及对事故现场简要说明。

2.7保温巡回检查:***

1)负责保温施工期间人员安排并做好保温施工段的防火监督检查。

(五)报警和接警及处置程序如下:

1、熟知火灾报警程序:

1.1.发现火灾时,做到沉着、镇静报警,根据观察了解的情况立即先向应急办公室报告、本部门负责人报告,并以简单方式通知消防队、火警“119”报警,并做好应急处理。

1.2.根据火场反馈的情况,应用对讲机或电话进一步向部门领导报告,并遵照领导指示,调配消防器材、组织人员立即到现场及时扑救。

2、救人重于救火:当火场上有人受到火势围困,首先要做的是把人从火场中救出来,即救人胜于救火。

3、先重点,后一般:在扑救初起火灾时,要全面了解和分析火场情况,区分重点和一般。很多时候,在火场上,重点与一般是相对的,一般来说,要分清以下情况:人重于物;贵重物资重于一般物资;火势蔓延迅猛地带重于火势蔓延缓慢地带;有爆炸,毒害,倒塌危险的方面要重于没有这些危险的方面;火场下风向重于火场上风向;易燃,可燃物集中区域重于这类物品较少的区域;要害部位重于非要害部位。

4、快速,准确,协调作战:火灾初起愈迅速,愈准确靠近火点及早灭火,愈有利于抢在火灾蔓延扩大之前控制火势,消灭火灾。协调作战是指参见扑救火灾的所有组织,个人之间的相互协作,密切配合行动。

(六)应急救援疏散及处置程序

1、口头引导疏散:疏导人员到指定地点后,要用镇定的语气呼喊,劝说人们消除恐惧心理、稳定情绪,使大家能够积极配合,按指定路线有条不紊地进行疏散。

2、强行疏导、疏散:如果火灾现场,直接威胁人员安全,工作人员采取必要的手段强制疏导,防止出现伤亡事故。在疏散通道的拐弯叉道等容易走错方向的地方,应设疏导人员,提示疏散方向,防止误入死胡同或进入危险区域。

3、被困人员的疏散:有关救援队伍到达火灾现场后,疏导人员若知晓内部有人员未疏散出来,要迅速报告。介绍被困人员的方位、数量以及救人的路线。

(七)现场急救措施

1、烧伤急救(一般情况的急救):

1.1.当热力烧伤时,应尽快脱去着火的衣服,或迅速卧倒,慢慢就地滚动,压灭火焰;或用手边不宜燃烧的材料,如大衣、棉被、砂土等迅速覆盖着火处,使之与空气隔绝;也可用水将火浇灭或跳入附近的水池内,坚决制止着火者奔跑、呼叫或用双手扑打火焰,以免助长燃烧并引起头部、呼吸道和双手烧伤。并将伤员移至安全地带。

1.2.除去热源后,面积不大的肢体烧伤可用冷水浸泡0.5~1h,以减轻损伤程度和缓解疼痛。沥青烫伤后,用冷水浸泡或用水浇洒,使沥青尽快冷却,避免热力继续作用,切勿强行撕扯体表的沥青。

1.3.去除致伤因素后,首先对危及生命的一些情况,如大出血、呼吸困难、心跳停止、窒息、中毒等迅速进行抢救。然后用干净被单、衣服、毛巾或灭菌敷料对创伤面进行包扎,加以保护。不要过多引用白开水。应饮用含盐水,如菜汤等。

1.4.最好给予伤员镇静止痛药。经过简单处理,伤员情况稳定后,可转至附近医院,中途注意防暑、防寒、防尘、减轻颠簸、车速不宜过快,或拨打“120”急救中心电话求助。

2、其他情况的急救(特殊情况的急救)

2.1.当现场对伤员的伤情无法掌握或无法救助时,必须立即拨打“120”急救中心电话,向急救中心求助,以免拖延时间,影响救治。


(八)重大事故应急处理联系方式:

1、重大事故应急处理小组成员及联系方式

重大事故应急处理小组

领导小组电话:


编制单位:北京博赢天下建筑工程有限公司

编制日期:


北京博赢天下建筑工程有限公司,是一家专注于整体外墙装饰装修,别墅整体外装修,外墙维修等为一体的现代化建筑工程公司,博赢建筑从业15年来只做外墙,施工案例上亿平米,主营大型地产项目的:“保温工程、涂料工程、石材幕墙、铝板幕墙”等。专注于别墅屋面工程、别墅外墙翻新改造等,以及外墙维修、渗漏水维修等,公司秉承:匠人精神、质量第一,坚持做一个项目建一个标杆样板工程,一路走来受到了客户的高度认可。 提供免费技术支持,施工方案下载。

咨询热线:188 1026 5310

转载请注明出处:http://www.bw913.com


咨询热线

188 1026 5310
