一、弹涂质感浮雕漆适用范围:
弹涂质感浮雕漆 适用于混凝土、抹灰基层、保温基层等各类建筑物外墙面装饰。
二、弹涂质感浮雕漆工艺特点:
1、弹涂质感浮雕漆 工艺是目前使用较为广泛的一种工艺,立体质感强,装饰效果优良。
2、弹涂质感浮雕漆 中间层可配套各种饰面涂料进行施工,浮雕花型可通过施工进行调节,可大可小,可压平、也可做成麻点效果,随意性强。
三、弹涂质感浮雕漆施工准备
1、配套产品:
序号 |
产品名称 |
型号 |
作用 |
备注 |
1 |
柔性耐水腻子 |
|
弥补基层细微缺陷 |
A:B=1:2.4 |
2 |
浮雕漆 |
|
增加凹凸的立体效果 |
E122加水量30%~35% |
3 |
抗碱封闭底漆 |
|
抗碱、增加基层强度 |
禁止兑水 |
4 |
外墙面漆 |
|
装饰 |
5%~10% |
注:基层偏差较大时,由上道工序对基层进行修补找平或采用聚合物抹面砂浆(BS202/FBJ-02)进行找平修整。
2、主要机械与施工工具:
空压机及配套的管线接头、漏斗喷枪、角磨机、钢丝刷、抹子(刮板)、开刀、杠尺、盒尺、线包(墨斗)、平辊(压辊)、毛辊、刷子、简便水平器、粗细砂纸等。
四、弹涂质感浮雕漆作业条件:
1、在基层处理之前,墙体需要一定时间的养护,一般新水泥墙面冬天的养护时间为28天,夏天的养护时间为14天。养护到基层的pH值小于10,含水率小于10%后,再进行基面处理。
2、基层检查验收:GB50210-2001抹灰质量的允许偏差(mm)及检验方法。
平整内容 |
普通级 |
高级 |
检验方法 |
立面垂直度 |
4 |
3 |
用2m垂直检测尺检查 |
表面平整度 |
4 |
3 |
用2m垂直检测尺检 |
阴阳角方正 |
4 |
3 |
用直角检测尺检查 |
分格条(缝)直线度 |
4 |
3 |
拉5m线,不足5m拉通线,用钢直尺检查 |
墙裙、勒脚上口直线度 |
4 |
3 |
拉5m线,不足5m拉通线,用钢直尺检查 |
3、基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物和无青苔等杂物。
4、门窗按设计要求安装完毕,并通过验收。
5、完成雨水管卡、设备洞口、管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需晾干。
6、采用双排架子或吊篮施工,应符合国家安全规范要求。
7、在施工前,对不进行施工的部位进行遮挡保护。
五、弹涂质感浮雕漆操作工艺:
1、弹涂质感浮雕漆工艺流程:
墙面基层处理 →刮(抹)涂柔性耐水腻子1-2遍→ 弹线分格、粘贴胶带→喷涂浮雕漆→压辊2遍(根据需要),去除胶 带→滚涂抗碱封闭底漆,1遍→滚涂外墙面漆,2遍。
2.弹涂质感浮雕漆基面处理:

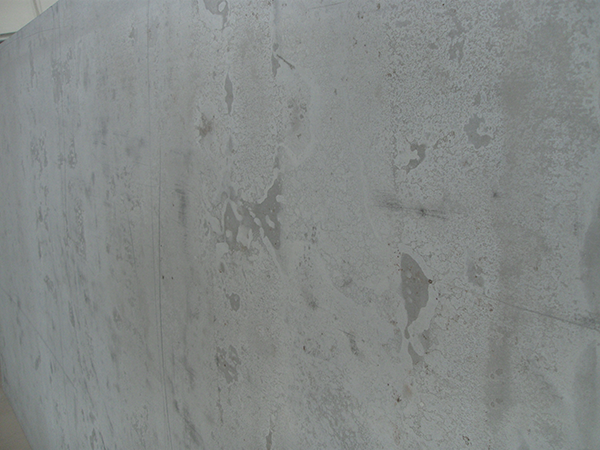

基层处理前应彻底清除疏松、起皮、空鼓、粉化的基层,去除浮灰、油污等污染物。
3. 弹涂质感浮雕漆刮涂柔性耐水腻子:
柔性耐水腻子分两道施工,第一道局部找平,修整门窗洞口及阴阳角,第二道满批。一次刮涂厚度不宜超过1.0mm,每道间隔时间不低于5小时(25℃时)。每道腻子刮涂完毕后对局部适当(25℃,干燥4-6小时)打磨修整,打磨完毕后清除浮灰。
柔性耐水腻子需要充分干燥固化,至pH值小于10,含水率小于10%后,方可进行下一道工序的施工。

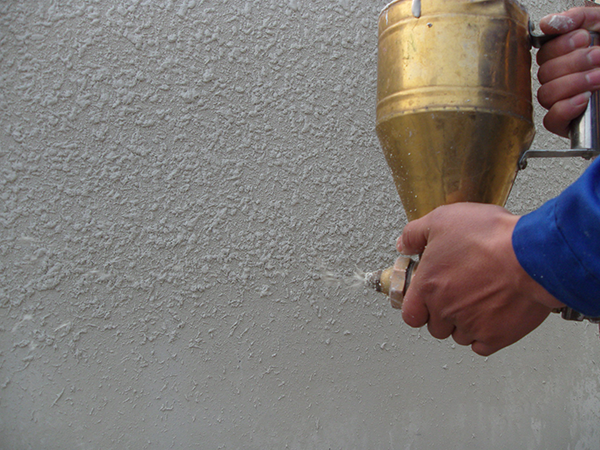

4.弹涂质感浮雕漆喷涂浮雕漆:
喷涂:待腻子达到要求后,直接喷涂浮雕漆。浆状浮雕漆直接喷涂即可,粉状浮雕漆用 30%~35%的水进行调制,根据花型大小对浮雕漆的稀稠度进行调配,使用搅拌器进行搅拌均匀后再使用。使用中注意分多次调配,随配随用,调配好的料必须在一小时内用完。
喷涂大花时,采用口径8-10mm的枪嘴;喷涂中花时,采用口径6-8mm的枪嘴;喷涂小花时,采用口径4-6mm的枪嘴。气压可根据花型大小进行调整。喷枪与墙面垂直距离应保持30-50公分。
压辊:如需平面的花纹效果,喷涂后,根据温度、湿度间隔适当时间采用平辊(压辊)沾取水或煤油(根据工艺需求)将浮雕轻轻压平,待花型四周泛白时,进行第二遍压平。麻点装饰效果无需压平。
养护:浮雕施工完毕后应充分干燥固化后,进行下道工序的施工。
5.弹涂质感浮雕漆滚涂抗碱封闭底漆:

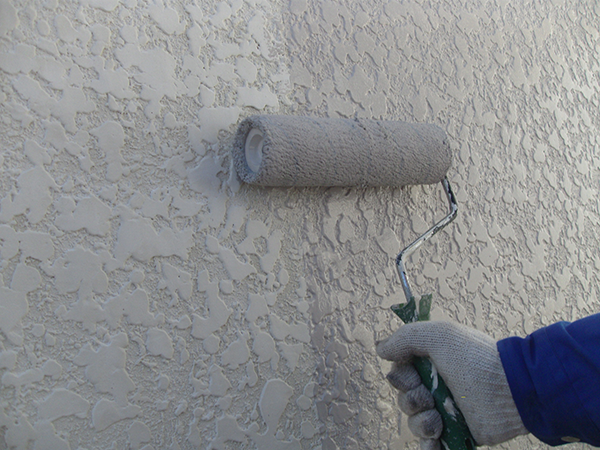

待浮雕漆充分干燥固化后,滚涂抗碱封闭底漆一遍,要求涂刷均匀,绝不可有漏涂现象。底漆施工时禁止兑水,同时确保底漆不受任何污染。
6.弹涂质感浮雕漆涂装外墙面漆:

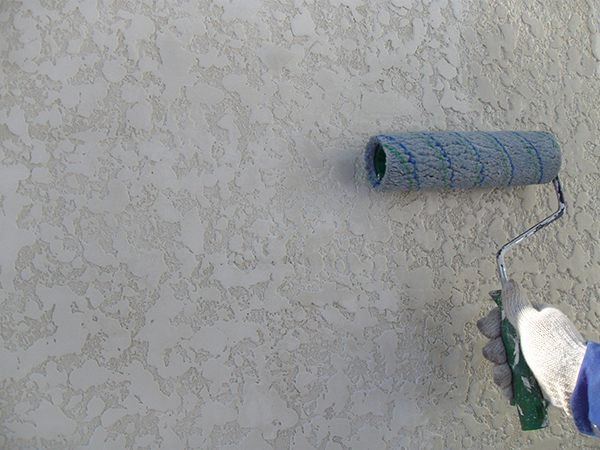

待底漆干燥后,分遍(常温下间隔时间为24小时)滚涂外墙面漆。滚涂施工时,浮雕花周围凹陷处容易堆积涂 料,必须用优质的长毛滚筒施工。依次从左至右或从右至左涂刷,涂刷时按竖向-横向-竖向涂刷均匀。
施工时,白色和浅色面漆用10%左右的水进行稀释。深色面漆用5%左右的水稀释。
六.弹涂质感浮雕漆施工 注意事项:
1、使用前应核对配套产品的标签,确认无误后方可使用。
2、按照规定的用水量进行稀释,稀释后的料使用前必须搅拌均匀,每次使用完毕后必须将桶盖严,并要求在12小时内 用完。
3、同一面墙必须使用同一批次的面漆,以保证颜色的一致性。
4、施工过程中发现异常,必须及时反馈并停止此道工艺的施工。
5、鲜艳的有机颜色涂料应适当增加涂刷遍数,满足工艺要求。
6、施工作业段的衔接应保持在分格缝或阴阳角处,对无分格的墙面要求合理安排人员及机具,保持湿碰湿的衔接,避免出现接茬。
7、水性产品施工时,要求墙面温度不低于5℃,大气温度不高于35℃(夏季避开阳光直射的墙面施工),湿度不高于80%,风力小于四级,关注天气变化,雨天或即将下雨的天气禁止施工。
8、涂料储存应在0℃以上、40℃以下,阴凉干燥处,避免阳光直晒。
9、涂料施工时应注意其它分项成品保护,防止交叉作业引起的污染。
10、涂刷工具用毕应及时清洗干净并妥善保管。
11、施工过程中应注意对施工人员的防护,如误入眼睛、口中应及时用大量水清洗,误吞服后应立即催吐,并及时就医。
